钢结构工程预算怎么做(如何做好钢结构工程预算,综合单价法计价依据讲解)




本人也是钢结构预算初学者,结合个人谈资谈谈如何做好一个初学者的钢结构预算。

综合单价法的计价依据

预算怎么做

1、业主的招标文件。

2.施工图设计。

3.相关技术规范、规程和施工要求等。

4.施工现场的条件和要求。

5.市场上服务、材料和机械的价格信息。

6.该地区建筑企业的管理和技术水平。

7.其他需要考虑的因素。

钢结构施工企业投标也要考虑自身企业的管理水平和投标策略。

综合单价法计算顺序

1.学习相关文件、规范和程序。

2.熟悉定额和现场情况。

3、根据工程量清单列出的子目和综合内容等。,根据计价依据确定清单子目的直接费。

4.计算管理费用、利润、税金等。根据确定的速率。

5.将直接成本、间接成本、利润和税金相加,形成整个成本的单价。

在部分地区招标过程中,当报价低于指导费率的全成本单价(不含全部上缴国家的社保基金等。),业主要仔细分析,可能会认为是低于成本的报价,不接受。



1.做好预算准备

一个初学者在做钢结构预算之前应该有一定的了解。首先,他要了解钢结构的施工工艺,具体是怎么取料,怎么下料,每个工序怎么施工,这样才能让以后工程量的计算不至于泄露,也知道哪里损耗比较多。还要学习钢结构的施工规范,比如柱脚垫铁怎么排,有什么要求,数量是多少;无损检测,H型钢对接焊缝需要无损检测,知道哪个是H型钢翼板,哪个是H型钢腹板,翼板一级焊缝需要100%超检,腹板二级焊缝需要20%超检等等。还要了解定额,了解工艺金属结构制造安装定额中有哪些定额子目,某一个工程量要用哪一组具体的子目,以便在计算稿上明确标明不同子目的工程量,备查。

看完定额,我知道定额的哪些子目在研究工程量的计算规则。根据学过的定额子目,我在学习计算规则,在计算规则中,我在学习每个子目的计算应该注意什么,比如计量单位是M还是m2,比如钢结构超检以“M”为计量单位,金属板表面探伤以“m2”为计量单位;特别要记住什么是联合平台,因为联合平台字幕的成本比较高,设置这一项比较合适。联合平台是指由两个或两个以上的设备平台组成的便于维修和使用的平台,平台的梯子、栏杆和扶手的重量应包括在工程量的计算中。比如我们在计算框架上的平台时,除了柱子和主梁外,其余的工程量都可以算作联合平台;还要仔细看钢结构施工的技术措施,比如框架是如何分段或分段吊装的,用什么加固,这样才能算出钢结构吊装加固的量。我们也可以根据措施计算吊装所需吊耳的规格和数量,也要看钢结构预制时技术措施中铺设的是什么样的平台,有多大等等。,并在计算工作量时顺便计算这些。




2.如何提取图纸工程量及应注意的问题

接下来,你可以拿起图纸看看。首先,不要害怕,不要被厚厚的图纸吓倒。其实钢结构图纸很简单。只要你静下心来仔细看看,就很容易理解了。但是不要急着拿起图纸拿到手后就抢。我觉得你应该先看看图纸是不是从头到尾都很完整,看你要抓图纸的哪个部分,比如管廊,框架,梯子等。,并仔细看图纸的技术规范要求。看完之后,不要急着拿起图纸。先看要接的图纸规定的节点图,知道什么是柱的强轴,什么是柱的弱轴,了解梁、梁、柱之间的连接,结合节点图,明确一些具体的名称,比如悬臂梁:而当梁的一端与柱或梁钢筋连接,另一端与梁铰接时,梁型/F-L表示左端与钢筋连接。取图纸工程量时一定要明确草案的要求,这样核对后才能知道当初是怎么算出来的。不同的小标题必须在草图上标注清楚,比如哪些工程量是框架部分,哪些工程量是节点平台部分,草图中Q235B、Q345B等钢种必须区分清楚。

下面,你可以按照图纸的编号依次拍照。虽然图片是按顺序一张一张地拍的,但是你也要把前后的图片结合起来,不要算重的,也不要算暴露的。不应该在立面视图中计算具有固定立面平面的图纸上的梁,因为在立面视图中计算更直观。如果立面视图中的计算过于繁重,并且立面视图中的某些立面梁没有特定的平面,则应在立面视图中计算工程量。例如,如果所有平面图的标高都是10m、20m、30m,而立面图的标高都是12m,那么就要计算工程量。但是要注意一些特定的小平台是否有这个标高。如果有这个立面,就不要计算立面视图中的工程量。只需计算小平台未来平面图中的工程量即可。平面图中的计算简单、直观,不会透露。平面图中没有计算悬臂的数量,所以应在立面图中计算悬臂的数量。



在计算平面图的时候,最好不要把一个立面的梯子都计算出来,这样容易计算重量,也比较麻烦。比如你在计算10m标高的平面时,你计算的是这个楼层的梯子,当你到达20m标高的楼层时,你也计算了这个楼层的梯子,那么计算出来的两个梯子很可能是10m向上的20m的梯子或者10m向下的梯子,两个梯子实际上是一个梯子。计算其他工程量时,统一计算梯子,这样不同标高可以一起测试,不容易计算重量或暴露量。此外,还可以计算不同梯子的数量,用相同的数量计算一个梯子的数量。之后只需要乘以梯子的数量。而且梯子可以在拿出梯子的详图后一直进行计算,避免了找到一个梯子的详图,计算完后再放好,计算下一个梯子再找到梯子的详图,这样,

计算柱长时,应注意柱脚标高,柱底板和柱顶板厚度应减小。柱底板的厚度可以从图纸上看到,但是在柱顶板图中没有具体的厚度。不同的柱有不同的柱顶板厚度,厚度可以从节点图中查到。节点板的计算是钢结构工程量计算中的一个难点,在计算节点板之前必须仔细理解节点图。计算节点板时,如果节点板不是正矩形,图中最长边和最宽边按矩形面积计算,需要区分哪些梁是钢节点,哪些梁是铰接,不同梁的节点板根据支撑梁的不同而不同。因此,在计算节点板时,应注意对应支撑梁的型号,在计算组合节点的节点板时,应注意不计算重量,应区分柱顶部和中部的节点图,以及两个梁之间的节点图。

顺便说一句,在计算一些特殊的工程量时,要计算制作和安装它的手段的工程量。比如,在计算扇形平台的工程量时,顺便统计出制作角缘所需夹具的规格和数量,以防后患。在计算完所有工程量后,就可以根据规范计算出需要打捞的工字钢数量,根据技术措施计算出钢结构吊装和加固的重量。



3.如何应用定额预算及应注意的问题

之后还需要录入电子文档,方便后期查找和计算。录入后,要根据不同的定额子目汇总计算出的工程量,并编制主要材料清单。在编制主材清单时,需要将计算出的工程量乘以一个损耗率,各地损耗率不同。请记住,没有钢隔板的损失。

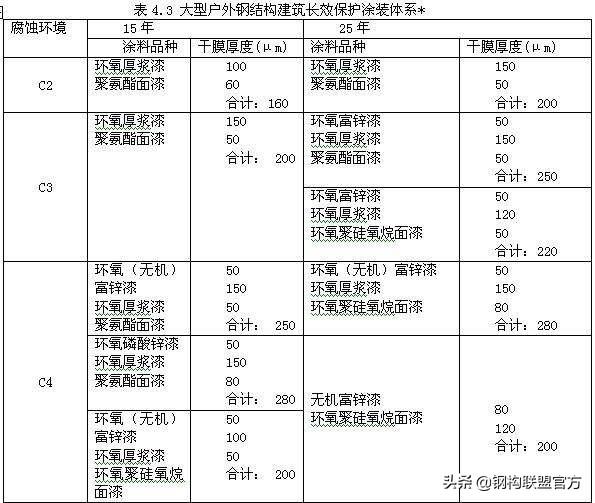

仔细研究定额,把计算出来的工程量编入预算。请记住,预算金额是计算出的净额。计算防腐刷油时,切记钢隔板不刷油。一般H型钢防火部分只刷底漆不刷面漆,其余部分都刷底漆和面漆,但具体要看具体的图纸要求。

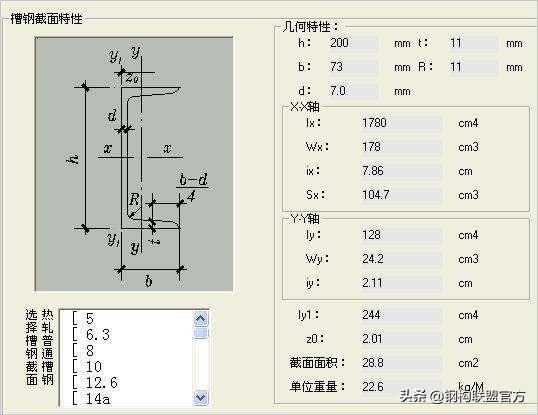

在设定定额并汇总其所有子项后,应计算防腐超高。一般超高部分是防腐部分乘以15%。计算脚手架超高费用时,按人工费的8%计算,得出定额直接费,正在收取。制定准备依据和收费表。如果你所在区域的甲方需要软件,你可以学习软件,把Excel形式的预算输入到一个软件板,也可以直接把预算输入到一个软件版本。该软件计算超高费用和脚手架搭拆费用非常方便。



注释

这么完整的钢结构预算就完了。做预算的时候一定要慎重,有不懂的地方虚心请教。你做完预算后,要让大师们对你自己的预算进行初审,虚心学习他们的宝贵经验。以上是我对新手如何做钢结构预算的理解。有错请批评指正。
