本报Zhongxin.com甘孜3月18日电(记者王鹏)18日上午,四川甘孜藏族自治州雅砻江两河口水电站最后一台机组正式投入商业运行,标志着中国最高土石坝水电站全部机组投入发电。

两河口水电站是雅砻江流域水电开发有限公司在雅砻江中游开发的龙头水库电站。是国家和四川省的重点工程,是西部大开发优化能源供给侧结构调整的战略性工程,是四川省最大的水库电站。

两河口水电站总投资664.57亿元,总装机容量300万千瓦。电站大坝为砾石土心墙堆石坝,高295米,平均高程3000米。它是中国最高的百万千瓦水电站。

企业简介范本

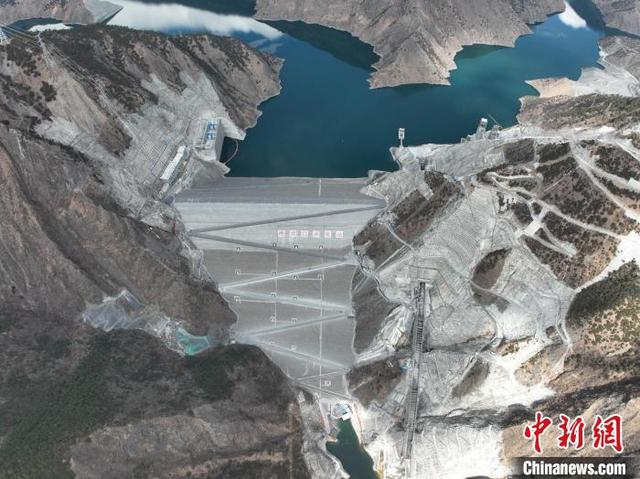

俯瞰雅砻江两河口水电站大坝。雅砻江水电站供图

促进新能源和太阳能的大规模开发和消费

雅砻江发源于青藏高原巴颜喀拉南麓,流经四川省甘孜州、凉山州和攀枝花市。干流长1571公里,天然落差3830米,在全国规划的13个水电基地中排名第三。

根据国家规划,雅砻江流域是水、景互补的绿色、清洁、可再生能源示范基地,总规模超过8000万千瓦,其中风电、光伏发电超过4000万千瓦,抽水蓄能发电超过1000万千瓦。建成后将成为全球最大的绿色清洁可再生能源基地之一。

高坝大库的两河口水电站是雅砻江流域清洁能源基地的重要组成部分。所有电站投产后,雅砻江流域的整体开发价值有了很大提高。

“通过两河口等梯级水电站的优化运行和快速调节,将随机波动的风电和光伏发电调整为平滑稳定的优质电力,借助水电外送渠道进行捆绑送出,有效解决了风电和太阳能开发消纳问题,实现了雅砻江流域水景和清洁能源的协同发展和优势互补。”雅砻江流域水电开发有限公司两河口建设管理局工程技术部副部长潘岳说。

两河口水电站全部机组投产后,雅砻江公司装机1950多万千瓦绿色清洁可再生能源,是四川省最大的发电企业。雅砻江流域水、景互补的绿色、清洁、可再生能源示范基地建成后,清洁电能年贡献将超过2200亿千瓦时。

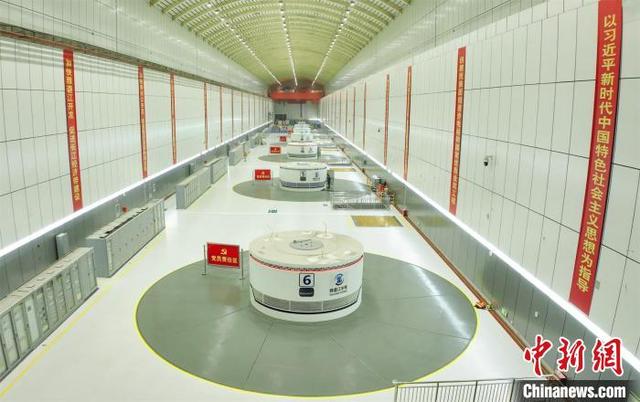

雅砻江两河口水电站地下厂房6台机组已全部投产。雅砻江水电站供图

中国调节效益最好的水库电站

两河口水电站总库容108亿立方米,是雅砻江流域梯级电站中唯一的多年调节水库,是四川省最大的多年调节水库,也是全国调节效益最好的水库电站。

“作为四川省最大的流域龙头水库,已建在两河口的金平一级和二滩水电站与雅砻江干流形成三座联合调节水库,总调节能力148亿立方米,相当于1000多个西湖,使雅砻江成为中国最大、调节性能最好的河流。”雅砻江流域水电开发有限公司董事长齐宁春表示,通过两河口等水库的调节能力,雅砻江干流水电站枯水期和汛期的用电量将与汛期持平甚至超过汛期。

两河口水电站年发电量约110亿千瓦时。通过科学调度和补偿调节,在不增加投资的情况下,两河口水库可为雅砻江中下游、金沙江下游和长江干流电站产生巨大的补偿效益,平均枯水期增加年发电量约342亿千瓦时,是两河口水电站自身发电量的3倍,是2021年四川省全社会用电量的十分之一。

据了解,两河口水电站发电量大、补偿调节能力强等特点,可有效缓解四川电网“丰缺”矛盾,对推动四川创建国家清洁能源示范省具有重要意义。



雅砻江两河口水电站水轮机底板。雅砻江水电站供图

中国水电向高海拔寒冷地区发展的标志性工程

“两河口水电站平均海拔3000米,是我国水电向高海拔寒冷地区发展的标志性工程。建设面临许多世界级的技术难题和挑战。”潘岳告诉记者,在海拔3000米的地方,缺氧导致控制困难,人力和机械都面临“喘不过气来”的问题。施工中,通过技术攻关,实现了高土石坝施工的“无人驾驶”。

潘岳说,两河口大坝心墙冬季施工,是我国首次系统解决高土石坝季节性冻土施工问题。“在冬季,大坝心墙覆盖合适的土工材料,防止冬季冻结,为高海拔地区超大型水电工程建设积累了宝贵经验。”

中国工程院院士钟介绍,两河口水电站是我国首个“全施工过程智能技术”建设的300米超高土石坝工程,填补了高寒地区超高土石坝建设空的空白。

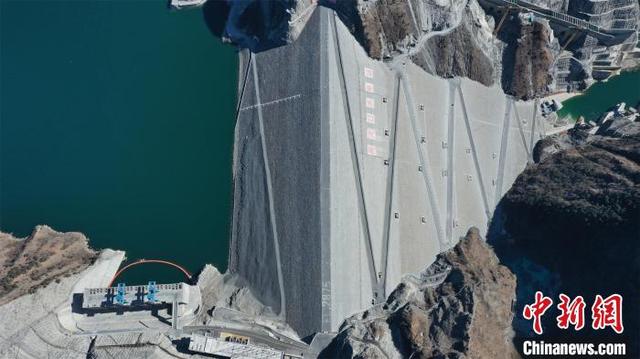

俯瞰雅砻江两河口水电站大坝。雅砻江水电站供图

攻克高海拔大型水电站制造安装技术难题

据介绍,在海拔3,000m的地方,两河口水电站单台50万千瓦大容量水轮发电机组的制造面临着许多技术难题空 white,尤其是高海拔引起的线棒防晕等工业技术难题。

“以两河口定子线棒研发为例。在两河口定子线棒研发成功之前,业界对海拔2600米以上大容量机组定子线棒电晕发生规律的认识还是空白空,没有相关的制造应用先例。”两河口水电站相关负责人介绍,雅砻江公司投入资源进行联合专项研发。历时9个月,两河口发电机定子线棒终于研制成功,实现了发电机定子线棒高海拔绝缘关键技术的重大突破。

在各方的共同努力下,两河口水轮发电机组的安装质量和运行数据均达到并远远超过了国家规范的要求,机组的安装和运行数据达到了国内一流水平。

“六个单元的摆动都控制在100微米以内,振动在30微米以内。其中2号机组的摆动控制在40微米以内,相当于一根头发丝直径的一半。”上述负责人表示,所有机组完成72小时试运行后,无安全隐患和质量缺陷,开创了国内所有大型机组无需维护即可转入商业运行的先河。(完)

来源:中国新闻网
