1K411043 水泥混凝土路面施工技术


普通混凝土路面混凝土的配合比设计、搅拌、运输、浇筑施工、接缝设置及养护等。


一、混凝土配合比设计、搅拌和运输


1、混凝土配合比设计


①混凝土的配合比设计在兼顾经济性的同时应满足弯拉强度、工作性、耐久性三项指标要求。


②严寒地区混凝土抗冻等级不宜小于F250,寒冷地区不宜小于F200。


③高温施工时,混凝土拌合物的初凝时间不得小于3h;低温施工时,终凝时间不得大于10h。


2、搅拌


①搅拌设备应优先选用间歇式拌合设备,并在投入生产前进行标定和试拌,搅拌机配料计量偏差应符合规范规定。根据拌合物的黏聚性、均质性及强度稳定性经试拌确定最佳拌合时间。


二、混凝土面板施工


1、模板


①宜使用钢模板,钢模板应顺直、平整,每1m设置1处支撑装置。木模板直线部分板厚不宜小于50mm,每0.8-1m设1处支撑装置;弯道部分板厚15-30mm,每0.5-0.8m设1处支撑装置。


②模板安装应符合:支模前应核对路面标高、面板分块、胀缝和构造物位置;模板应安装稳固、顺直、平整、无扭曲,相邻模板连接应紧密平顺,不得错位;严禁在基层上挖槽嵌入模板;使用轨道摊铺机应采用专用钢制轨模,模板安装完毕应进行检验,合格后方可使用;模板安装检验合格后表面应涂隔离剂。


2、钢筋设置


①胀缝传力杆应与胀缝板、提缝板一起安装。当一次铺筑宽度小于面层宽度时,应设置纵向施工缝,纵向施工缝宜采用平缝加拉杆。


3、摊铺与振动


①采用滑膜摊铺机摊铺时,混凝土坍落度小应用高频振动、低速度摊铺;混凝土坍落度大应用低频振动、高速度摊铺。


②采用小型机具摊铺混凝土施工时,松铺系数宜控制在1.10-1.25;摊铺厚度达到混凝土板后2/3时,应拔出模内钢钎,并填实钎孔;混凝土面层分两次摊铺时,上层混凝土的摊铺应在下层混凝土初凝前完成,且下层厚度宜为总厚的3/5;混凝土摊铺应与钢筋网、传力杆及边缘角隅钢筋的安放相配合;一块混凝土板应一次连续浇筑完毕,并按要求做好振捣。


4、接缝

小型机


①普通混凝土路面在与结构物衔接处、道路交叉和挖填土方变化处应设胀缝。胀缝应与路面中心线垂直,缝壁必须垂直,缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部安装胀缝板和传力杆。

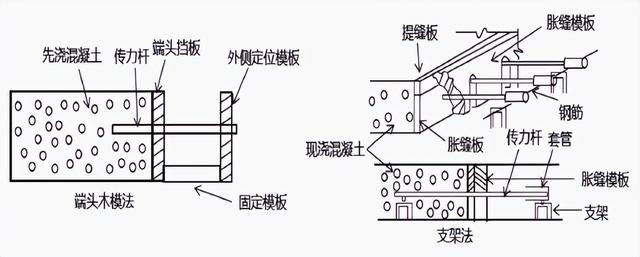

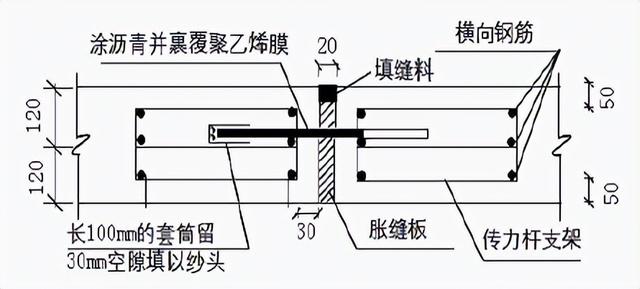

②传力杆的固定安装方法有两种:一种是端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝;另一种是支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝。




③缩缝应垂直板面,采用切缝机施工,宽度宜为4-6mm。切缝深度:设传力杆时不应小于面层厚的1/3且不得小于70mm;不设传力杆时不应小于面层厚的1/4,且不得小于60mm。当混凝土达到设计强度的25%-30%时,采用切缝机进行切割。


④混凝土板养护期满后,缝槽应及时填缝。灌填缝料前,清除缝内砂石、凝结的泥浆、杂物等。浇筑填缝料时缝槽必须干燥、清洁。常温施工与路面平,冬期施工宜略低于板面。


5、养护


①混凝土浇筑完成后可采用保湿膜、土工毡、麻袋、草袋、草帘等覆盖洒水湿养护方式,不宜使用围水养护;昼夜温差大于10℃以上的地区或日均温度低于5℃施工的混凝土板应采用保温养护措施;养护时间应根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的80%,一般宜为14-21d。应特别注重前7d的保湿(温)养护。


6、开放交通


①在混凝土到达设计弯拉强度40%以后,可允许行人通过。在面层混凝土完全到达设计弯拉强度且填缝完成前,不得开放交通。
